nel 2006 il Dr. Ing. Hannes v. Hepperger predispone uno studio per l’approvvigionamento energetico del Renon
lo studio evidenzia come la realizzazione di una centrale di teleriscaldamento con centrale ubicata nella zona artigianale di Collalbo presenterebbe un ritorno economico solo se limitata all’utenza delle frazioni di Collalbo e Soprabolzano
ancora nel 2006 viene istituito un gruppo di lavoro che avvia la realizzazione del progetto
il 9 luglio 2007 viene costituita la “bioenergie Termocentrale Renon Società Cooperativa”
nel 2007 si predispone inoltre un piano per gli allacciamenti nonché il relativo tariffario di allacciamento. L’obiettivo è quello di realizzare entro il febbraio 2008 allacciamenti per un minimo di 9.000 kW
l’iniziativa ha grande risonanza e incontra un forte interesse da parte della popolazione

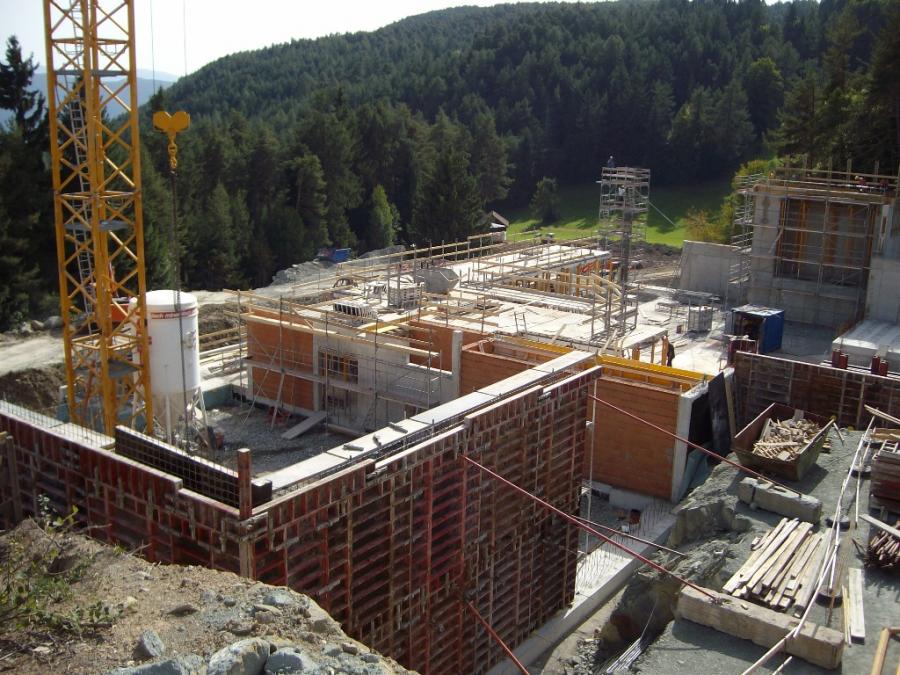

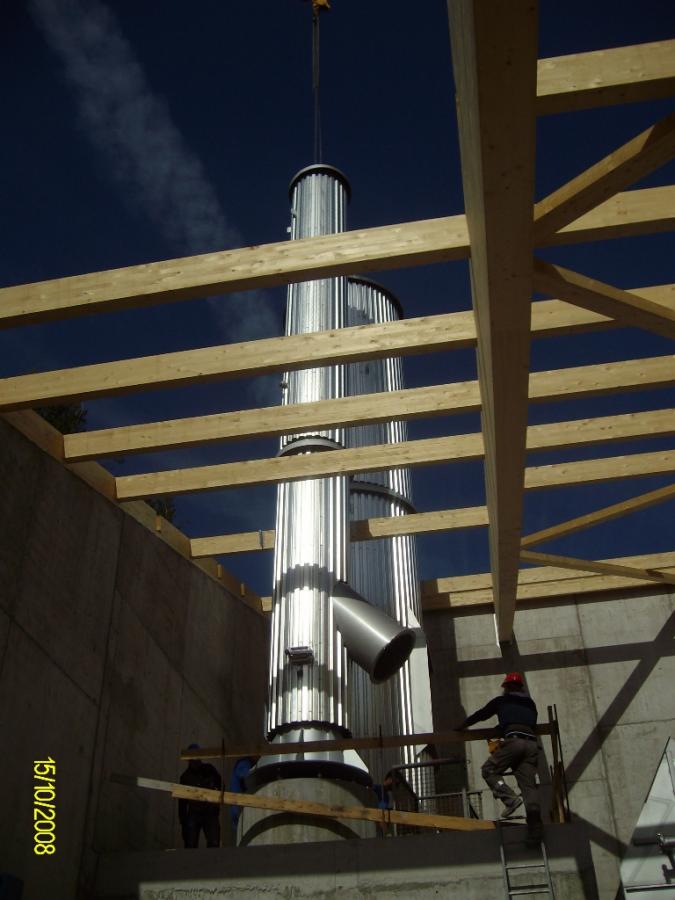

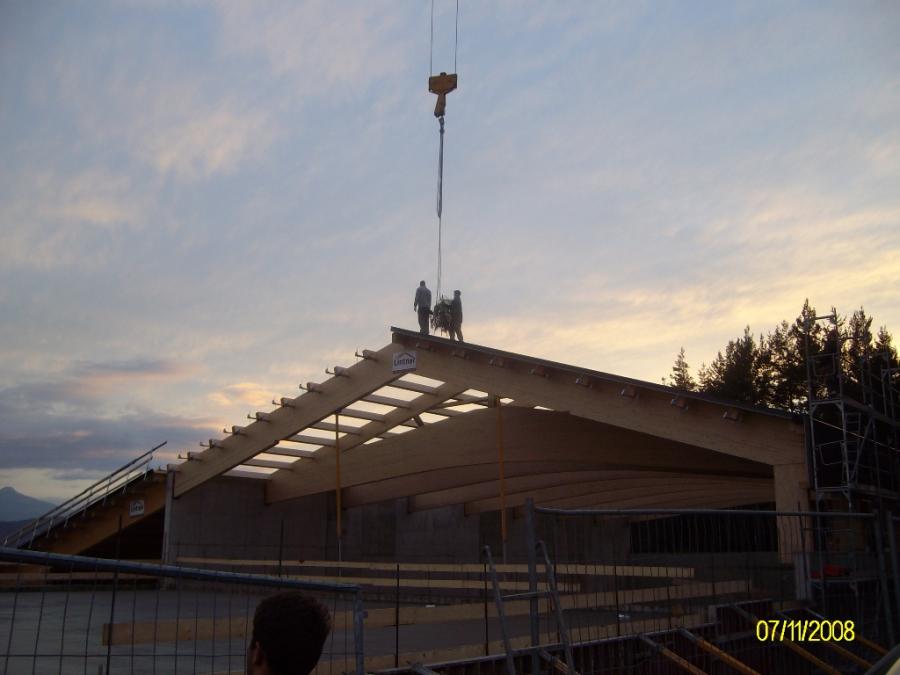

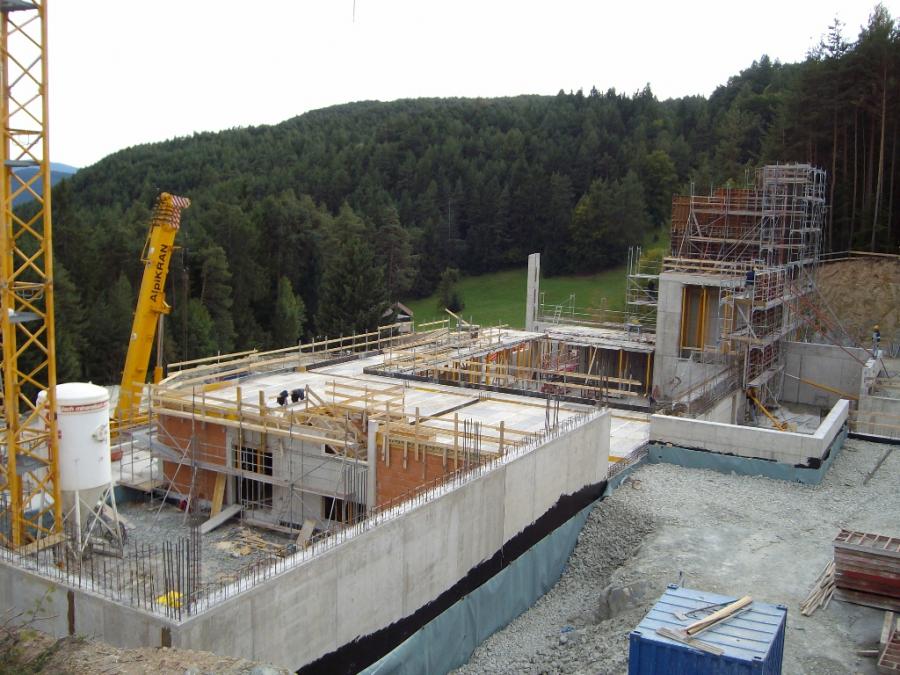

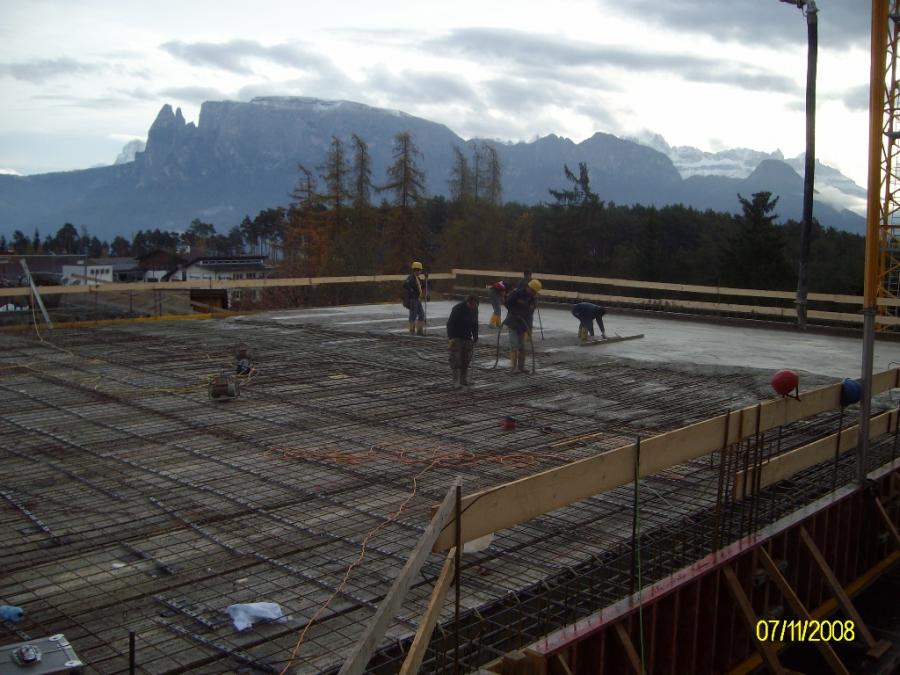

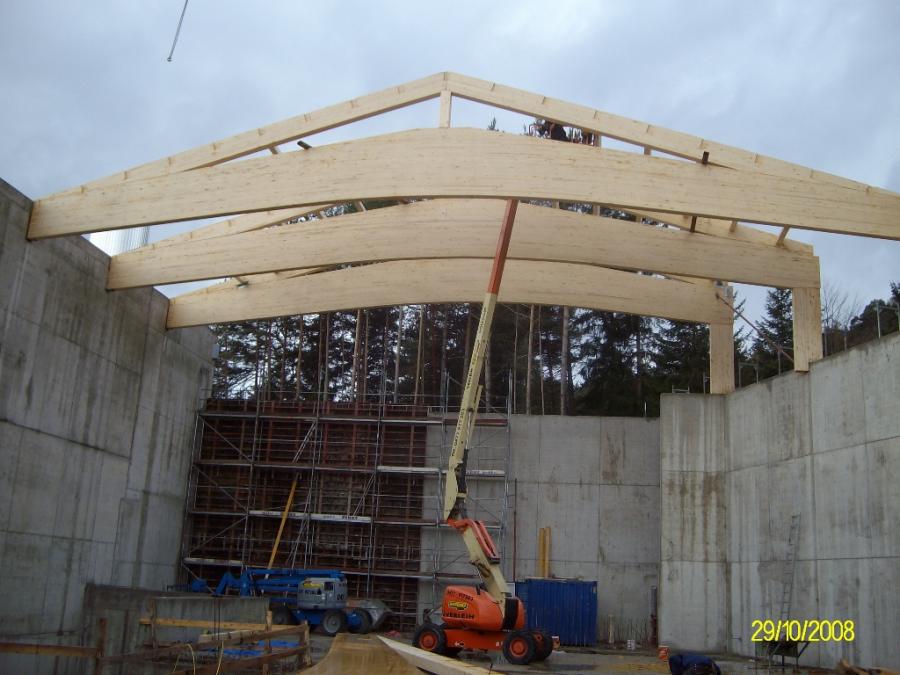

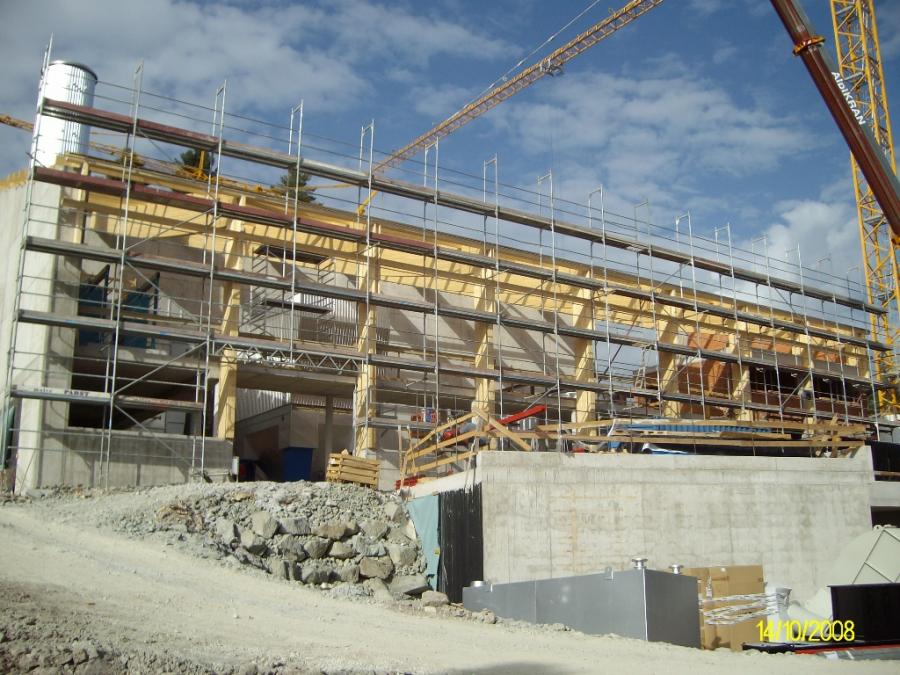

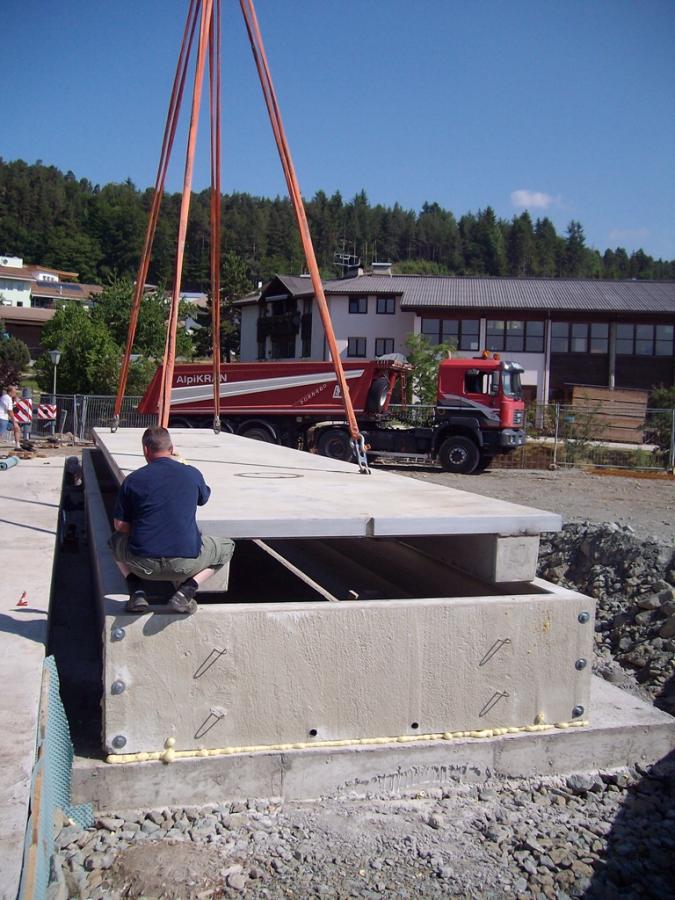

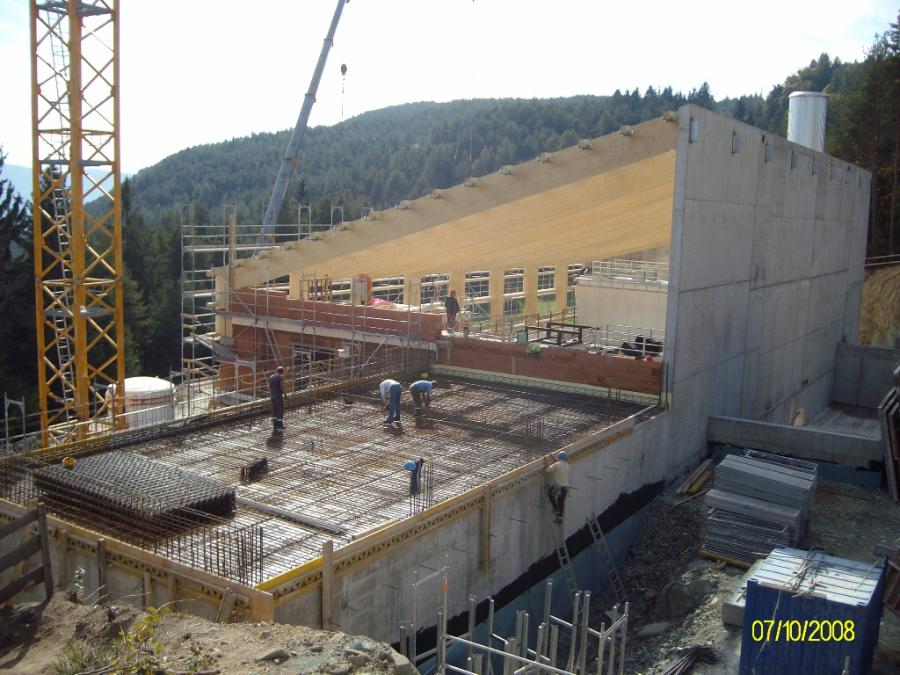

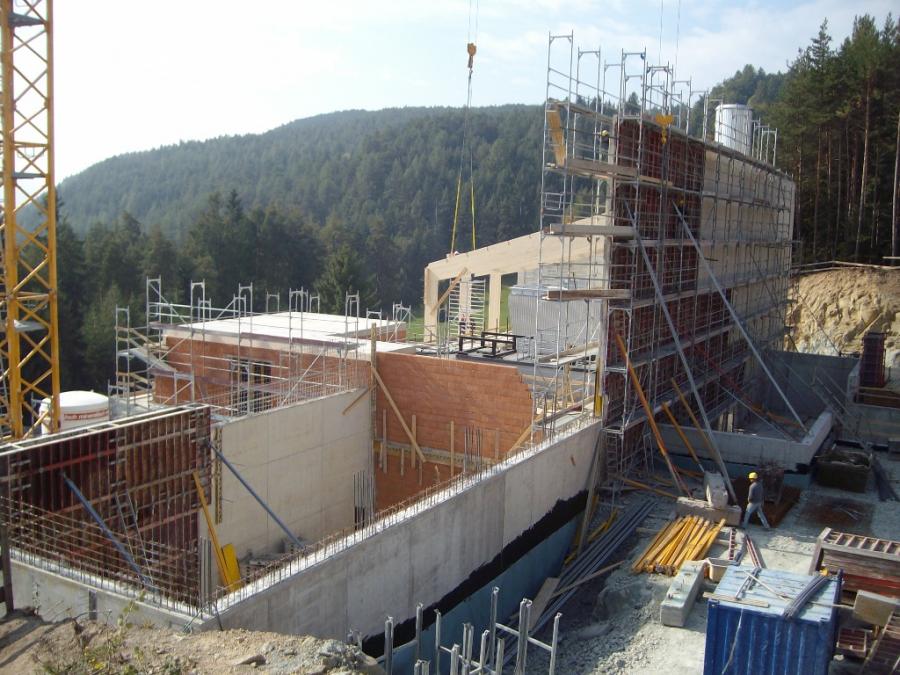

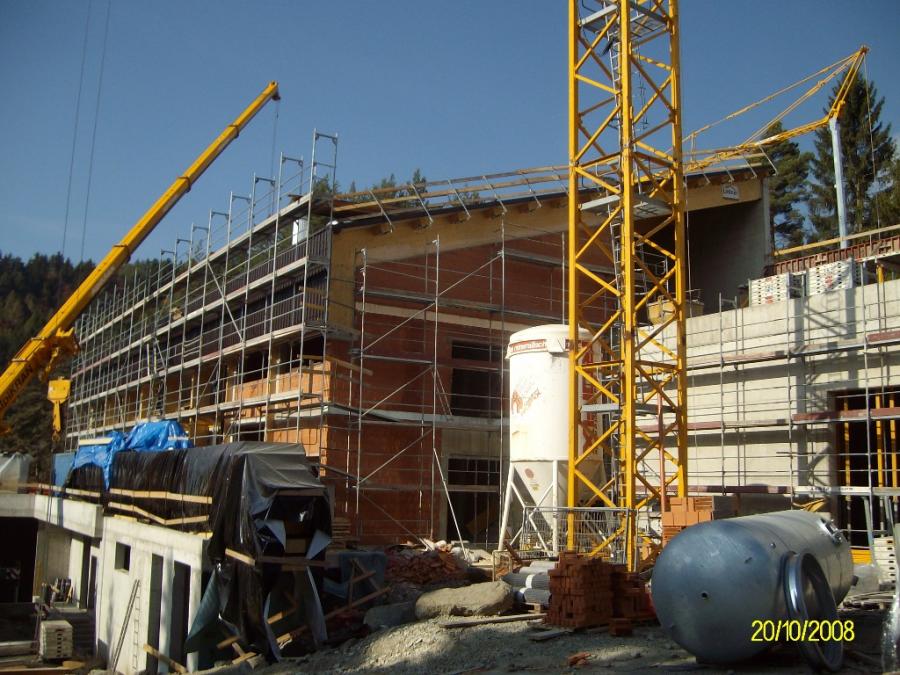

nella primavera del 2008 vengono affidati i primi lavori
si decide di non limitare l’impianto alla produzione di energia termica ma di installare anche un modulo ORC per la produzione di energia elettrica.
il 21 giugno 2008, in presenza del Presidente della Giunta provinciale Luis Durnwalder e dell’Assessore Dr. Michl Laimer viene posata la prima pietra della centrale.
• il 20 dicembre 2008 ha inizio l’esercizio di prova

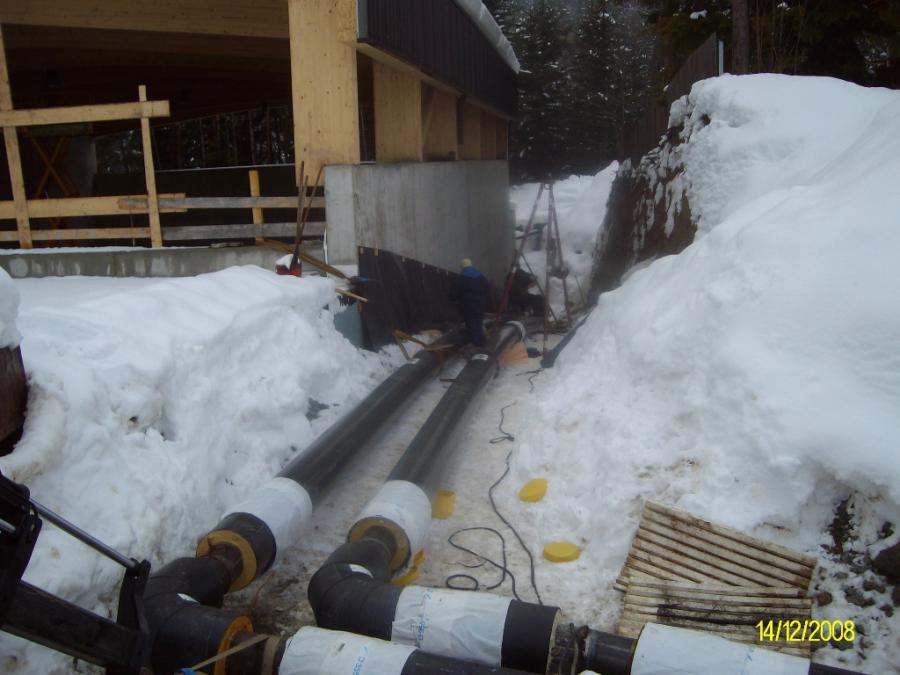

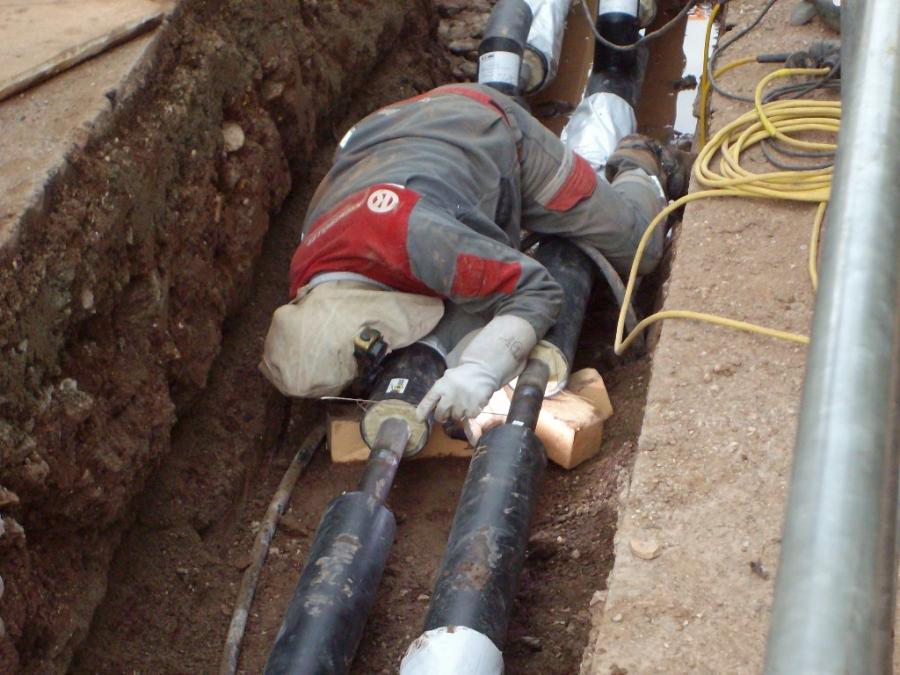

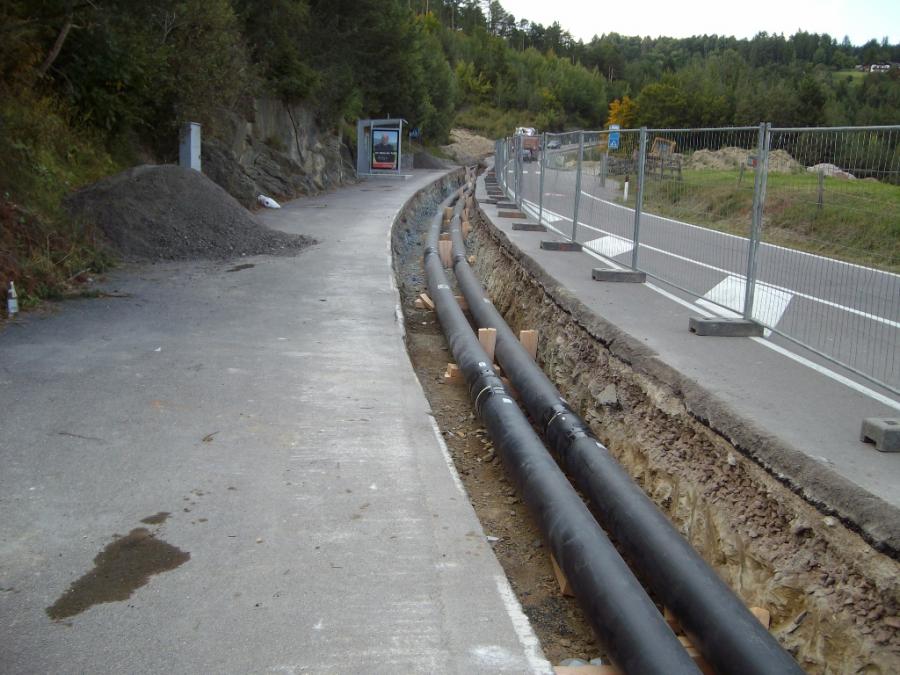

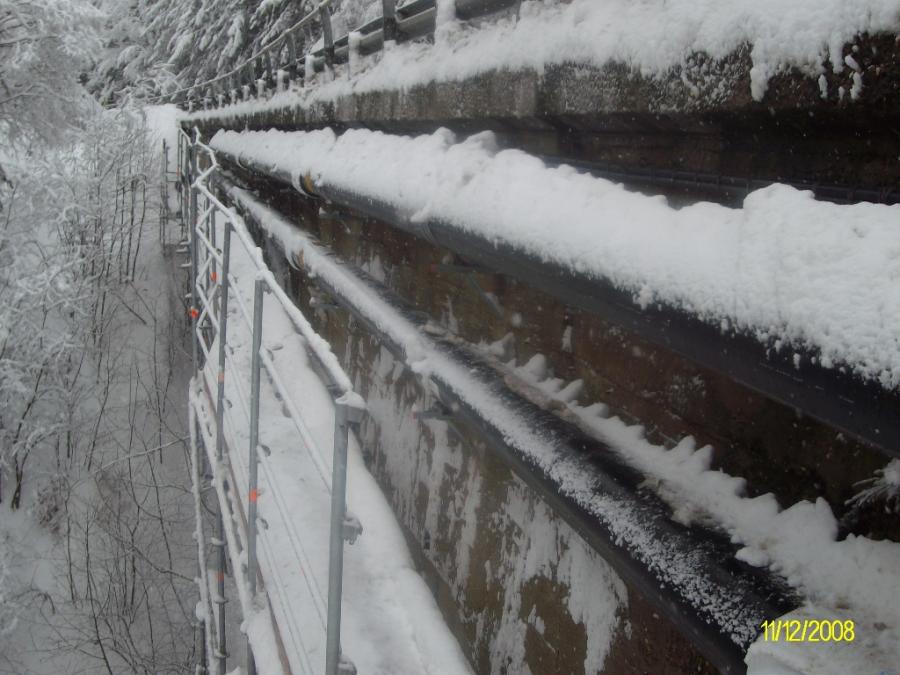

• sempre nel 2008 si concludono anche i lavori sulla rete, in particolare per quanto riguarda le linee principali
• nel 2010 sul tetto della centrale termica viene installato un impianto fotovoltaico della potenza di 179,8 kWp, che entra in esercizio il 17 dicembre dello stesso anno
• alla fine del 2010 comincia la costruzione del primo impianto di essiccazione per legno cippato in Alto Adige. L’opera viene ultimata nella primavera 2011, e in aprile l’impianto entra in esercizio.
